教学实验楼工程简报(第四期)
2017年11月4日-11月10日

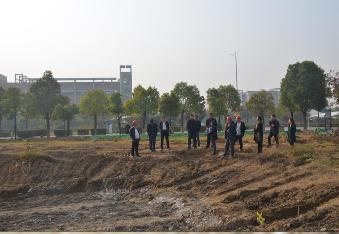

1、11月6日上午,基建处会同审计处对施工单位在现场堆放的垃圾土进行测量,基建处副处长姜金三及相关科室人员、审计处副处长阮滢及工程审计科人员参加,下午施工单位报送本项目首批签证单(四个事项)。
2、11月8日上午,基建处许洪春、姜金三及相关科室人员,审计处阮滢及工程审计科人员现场与施工单位商讨计量要求和标准。
3、11月8日下午,我校与施工单位完成了合同谈判工作,基建处许洪春、陈偲苑,审计处李敏慧,党政办吕晓丽以及我校法律顾问张国芳参加。目前,该项目《建设工程施工合同》交由施工单位(河南省第一建设集团有限公司)进行内部审核,预计11月15日之前完成合同签订工作。

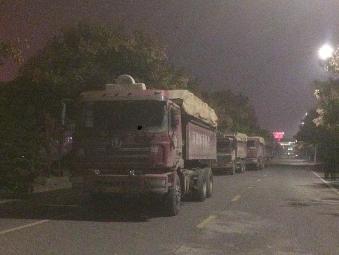

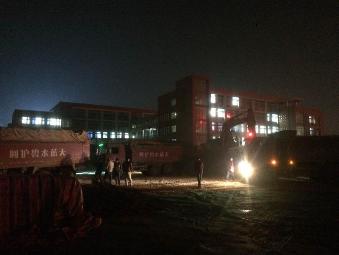

4、11月8日晚上,施工单位开始往外运送建筑垃圾,当晚运输车辆被扣留。
5、11月10日上午,基建处召集施工单位项目经理、技术负责人、项目总监理工程师就目前的进度以及管理提出了要求,并对下周的工作进行了部署。
6、11月10日下午,b201会议室召开第二次监理例会。

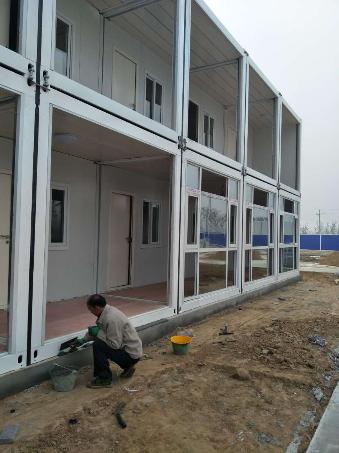

7、施工单位临建、桩基分包方案资料已经在报送中。
其他项目进展情况

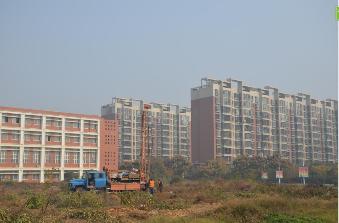

1、综合实验实训楼地质勘察单位进场,工程量清单以及招标控制价正在核对中。

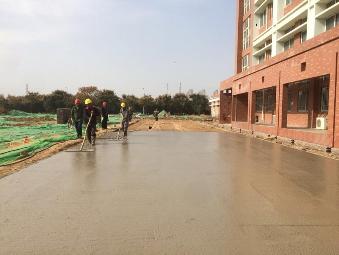

2、北大门广场碎石基层施工完毕,近期进行沥青混凝土路面铺设。
3、02实验楼经管类实验室改造项目进入尾声。
4、体育馆的工程量清单以及招标控制价核对过程中。
|
|
|
|
|
|
|
|
|
